Thời hạn thẩm định thiết kế PCCC theo Nghị định 105/2025

Thứ Ba, 29/09/2026
CÔNG TY CỔ PHẦN KỸ THUẬT TUKEN

Quy định chi tiết về thời hạn xử lý hồ sơ thẩm định thiết kế PCCC từ 06 đến 10 ngày làm việc cùng biểu mẫu và quy cách trả kết quả theo Nghị định 105/2025/NĐ-CP dành cho chủ đầu tư.

Nghị định 105/2025/NĐ-CP ban hành các mốc thời gian siết chặt cùng quy trình xử lý hồ sơ thẩm định thiết kế phòng cháy chữa cháy của cơ quan Công an. Việc nắm vững thời hạn giải quyết và các yêu cầu kỹ thuật là yếu tố then chốt giúp chủ đầu tư, nhà thầu chủ động tiến độ thi công và hoàn thiện thủ tục pháp lý.



NGHỊ ĐỊNH 105/2025/NĐ-CP : Quy định chi tiết một số điều và biện pháp thi hành luật phòng cháy chữa cháy và cứu nạn, cứu hộ.

Điều 9. Thẩm định thiết kế về phòng cháy và chữa cháy của cơ quan Công an.

6. Xử lý hồ sơ đề nghị thẩm định thiết kế về phòng cháy và chữa cháy:

a) Đối với công trình thuộc dự án không phân biệt nguồn vốn đầu tư đáp ứng tiêu chí phân loại dự án quan trọng quốc gia, dự án nhóm A theo quy định của pháp luật về đầu tư công, thời hạn thẩm định thiết kế về phòng cháy và chữa cháy không quá 10 ngày từ ngày nhận đủ hồ sơ hợp lệ. Đối với các công trình còn lại không quá 06 ngày làm việc từ ngày nhận đủ hồ sơ hợp lệ;

b) Đối với phương tiện giao thông, thời hạn thẩm định thiết kế về phòng cháy và chữa cháy không quá 06 ngày làm việc từ ngày nhận đủ hồ sơ hợp lệ;

c) Cơ quan Công an có trách nhiệm ban hành văn bản thẩm định thiết kế về phòng cháy và chữa cháy theo Mẫu số PC12 kèm theo Nghị định này đối với hồ sơ đề nghị thẩm định thiết kế về phòng cháy và chữa cháy đạt yêu cầu và đóng dấu theo Mẫu số PC14 kèm theo Nghị định này vào hồ sơ thiết kế đã được thẩm định và trả lại cho chủ đầu tư, chủ sở hữu công trình, chủ phương tiện giao thông. Văn bản thẩm định thiết kế về phòng cháy và chữa cháy là bản điện tử, bản giấy; bản giấy được cấp trong trường hợp nộp hồ sơ trực tiếp hoặc qua dịch vụ bưu chính hoặc theo yêu cầu khi nộp hồ sơ trực tuyến qua cổng dịch vụ công.

Trường hợp nội dung trong hồ sơ đề nghị thẩm định thiết kế về phòng cháy và chữa cháy không đạt yêu cầu theo quy định của pháp luật thì cơ quan Công an có văn bản trả lời, nêu rõ lý do và trả lại hồ sơ cho chủ đầu tư, chủ sở hữu công trình, chủ phương tiện giao thông để hoàn thiện.

Điểm cần lưu ý & Hướng dẫn thực thi thực tế

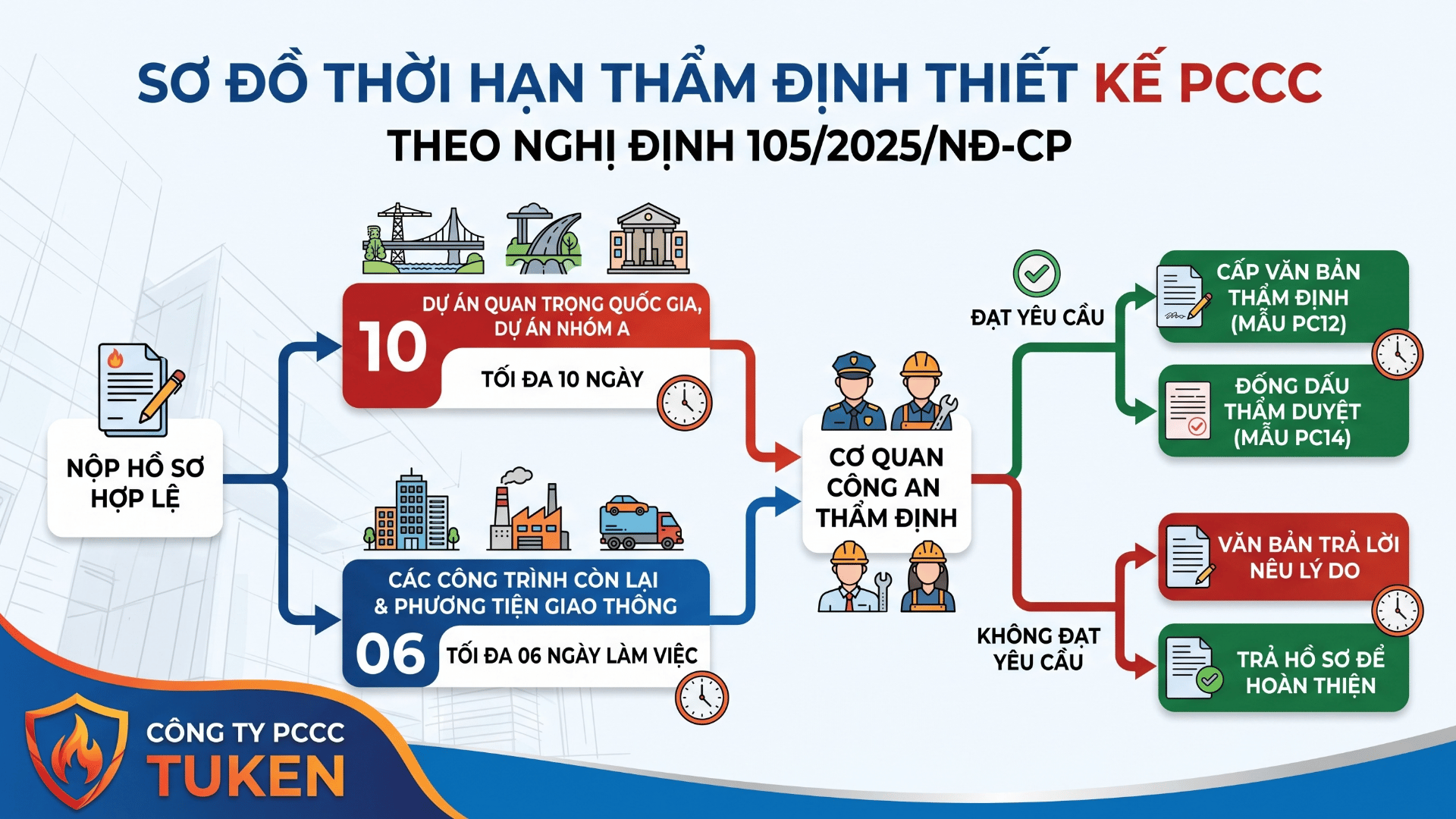

  • Mốc thời gian xử lý bắt buộc:

    • Dự án quan trọng quốc gia / Dự án nhóm A (mọi nguồn vốn): Tối đa 10 ngày kể từ ngày nộp đủ hồ sơ hợp lệ.

    • Công trình còn lại: Tối đa 06 ngày làm việc kể từ ngày nộp đủ hồ sơ hợp lệ.

    • Phương tiện giao thông cơ giới: Tối đa 06 ngày làm việc kể từ ngày nộp đủ hồ sơ hợp lệ.

  • Quy chuẩn kết quả thẩm định đạt yêu cầu:

    • Cơ quan Công an cấp văn bản thẩm định theo Mẫu số PC12.

    • Đóng dấu thẩm duyệt trực tiếp vào hồ sơ thiết kế theo Mẫu số PC14.

    • Kết quả được trả dưới dạng bản điện tử (mặc định dịch vụ công) hoặc bản giấy (khi nộp trực tiếp, gửi bưu chính hoặc có yêu cầu riêng).

  • Trường hợp hồ sơ không đạt yêu cầu:

    • Cơ quan Công an bắt buộc phải trả lời bằng văn bản nêu rõ lý do từ chối/cần bổ sung và trả lại toàn bộ hồ sơ.

    • Đơn vị tư vấn thiết kế và chủ đầu tư cần rà soát chính xác các lỗi được chỉ ra trong văn bản để bổ sung dứt điểm, tránh việc nộp lại làm gia hạn thêm chu kỳ tính ngày.

Liên hệ ngay với đội ngũ chuyên gia PCCC của chúng tôi để được hỗ trợ thẩm tra bản vẽ, hoàn thiện hồ sơ đạt chuẩn và rút ngắn tối đa thời gian xét duyệt cấp phép.
